第17周-泰国百仕威新建厂房项目施工进度公示信息
一. 项目根基信息
项目名称:百仕威电子(泰国)新建工厂项目
地址:泰国巴真府西马哈坡县304工业园
建设单元:百仕威电子(泰国)有限公司
施工单元:中电二(泰国)有限公司
项目用处:百仕威电子(泰国)有限公司新建厂房项目,,,,,,位于巴真府西马哈坡县304工业园,,,,,,用于PCBA行业建设。。。。。。
二. 进度数据
本周实现
土建:
1、层墙体抹灰实现85%;;;;;;三层墙体抹灰实现100%;;;;;;四层墙体抹灰实现50%;;;;;;表墙抹灰实现90%;;;;;;
2、东侧污水管及查抄井施工实现100%;;;;;;西侧水沟开挖实现;;;;;;
3、门卫二次结构砌筑实现100%;;;;;;
4、一层二次结构砌筑实现100%;;;;;;二层砌筑实现50%;;;;;;
5、一层顶棚涂料喷涂实现80%;;;;;;三层顶棚涂料喷涂实现95%;;;;;;四层顶棚涂料喷涂实现90%;;;;;;
6、屋面防水基层处置实现;;;;;;
机电装置:
1、一层、二层消防实现90%;;;;;;三层消防主管实现60%;;;;;;
2、一层、二层、三层桥架、配管、装灯实现95%
二次干净机电装建:
1、防静电自流平找平层实现;;;;;;
2、吊顶吊杆施工;;;;;;
3、分管原资料加工施工
累计进度:土建已实现90%,,,,,,机电装置实现80%;;;;;;一号厂房干净机电装建
总体进度:土建已实现90%,,,,,,机电装置实现
分项进度:主体结构已全数实现,,,,,,二次结构实现90%,,,,,,机电装置已实现80% ,,,,,,2层干净机电装璜装建已启动,,,,,,找平层已实现,,,,,,吊顶吊杆施工,风管加工造作;;;;;;
三. 关键节点:
1、桩基施工实现已于2024年11月5号实现;;;;;;
2、主体结构封顶已于2025年一季度底实现;;;;;;
3、下周打算:
一层墙体抹灰实现100%;;;;;;三层墙体抹灰实现100%;;;;;;四层墙体抹灰实现100%;;;;;;表墙抹灰实现100%;;;;;;
西侧排水沟砌筑实现100%;;;;;;西侧路路浇筑实现30%;;;;;;南侧路路浇筑实现80%;;;;;;
5#门卫二次结构砌筑实现30%;;;;;;围墙栏杆实现20%;;;;;;
食堂一层二次结构砌筑实现100%;;;;;;二层砌筑实现80%;;;;;;
四层顶棚涂料喷涂实现100%;;;;;;一层墙面腻子实现25%;;;;;;二层实现100%;;;;;;三层实现25%;;;;;;
1#厂房窗框装置实现95%;;;;;;防火门门框装置实现80%;;;;;;
二层、四层消防管路,,,,,,支架装置实现90%;;;;;;
一层、二层、三层桥架、配管、装灯实现99%;;;;;;四层实现40%

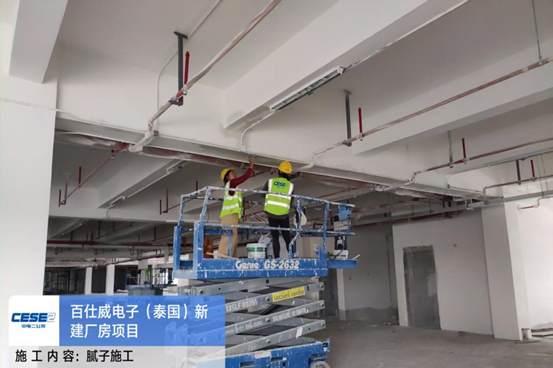

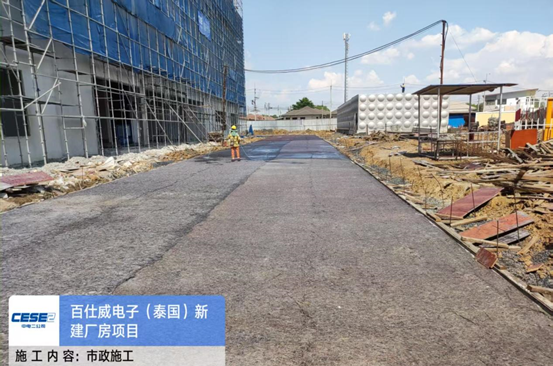

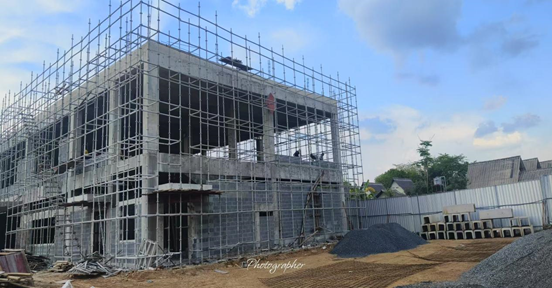

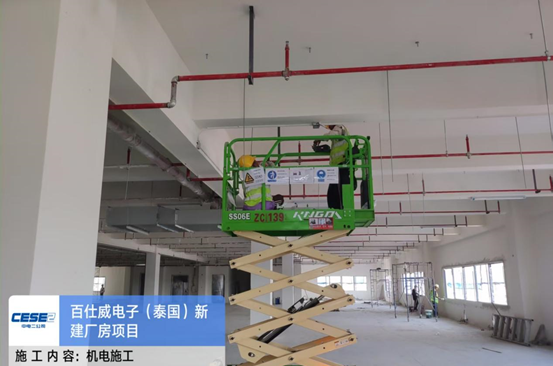

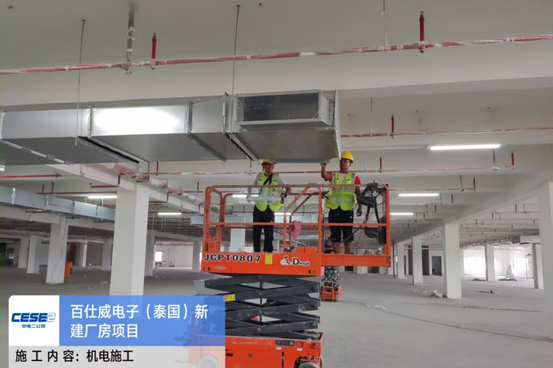

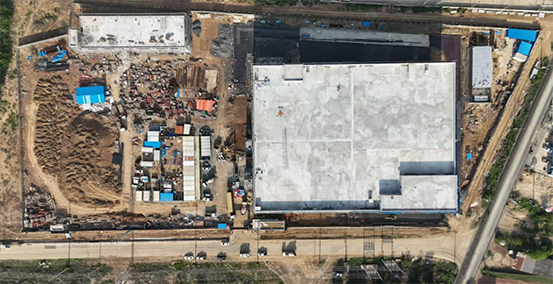

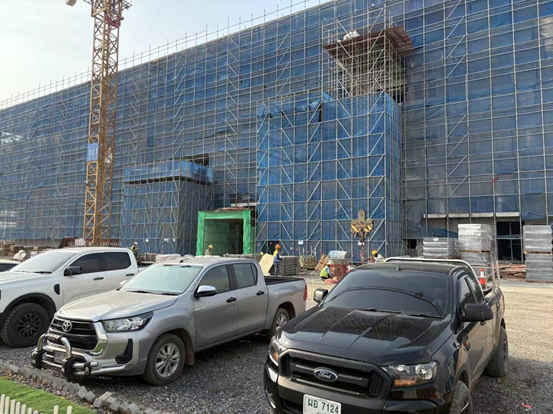

四、现场形象照片:
